대림산업이 말레이시아에 건설한 1000MW급 석탄화력발전소가 상업운전을 시작했다.

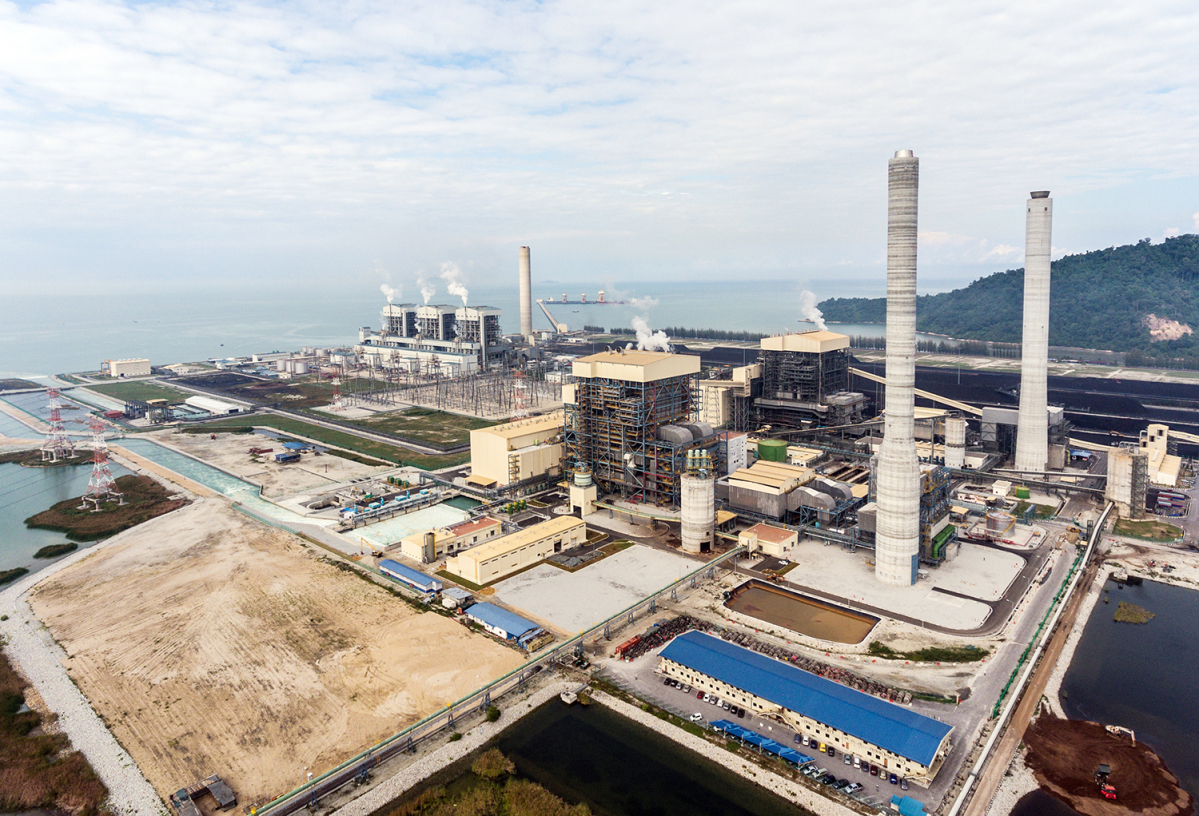

대림산업은 말레이시아 만중 지역에 건설한 1000㎿급 ‘만중5 석탄화력발전소’가 착공 45개월만인 28일 상업운전에 돌입했다고 이날 밝혔다.
만중5 석탄화력발전소의 공사비는 1조3000억원 규모다. 이 발전소는 상업운전을 시작으로 앞으로 130만명이 사용할 수 있는 전력을 말레이시아 중부지역에 공급할 예정이다.
‘만중5 석탄화력발전소’의 시공기간은 2015년 프랑스 발전설비 회사 ‘알스톰’이 동일 지역에 동일한 규모의 석탄화력발전소를 시공하는 데 걸린 48.5개월보다 3개월 앞당긴 수준이다. 통상적으로 1000㎿급의 석탄화력발전소 건설에는 50개월 이상 소요된다는 점을 감안하면 대림산업은 약 5개월 가량 공기를 단축시킨 셈이다.
대림산업은 수주가 결정된 지난 2013년 8월부터 프로젝트 팀을 결성해 공기를 단축하는 방안을 연구했다. 협소한 사업부지를 극복하기 위해 40톤급 타워크레인을 말레이시아 공사 현장에서는 처음으로 적용했으며, 일반적으로 석탄화력발전소 공사에는 쓰지 않는 장비인 ‘스트랜드 잭(Strand Jack)’을 활용한 공법도 적용했다. 스트랜드 잭은 펌프로 유압을 발생시켜 물체를 끌어올리는 장비로 준비 기간이 짧고 좁은 공간에서도 사용이 가능하다는 장점이 있다.
대림산업 관계자는 “통상적으로 시험 가동 시 평균 30회 정도 발생하는 ‘발전 정지’가 만중 5 석탄화력발전소의 시운전기간 동안엔 단 10번밖에 발생하지 않았다”며 “만중 5 석탄화력발전소는 친환경 고효율 발전 방식으로 지어져 이산화탄소 배출과 연료 사용을 감축하는 기술도 적용됐다”고 밝혔다.
자히르 말레이시아 전력공사 현장소장은 “지난 10년간 조기 준공뿐만 아니라 공기를 지킨 회사는 대림산업이 유일했다”며 “대림의 기술력과 열정적인 프로젝트 운영에 감사를 표한다”고 말했다.
